開挖基槽 | 澆灌基槽 | 安放溝體 | 安裝集水井和檢查口 | 安放蓋板 |
溝體兩側澆灌混凝土 | 鋪裝層 | 檢查清潔排水溝 |

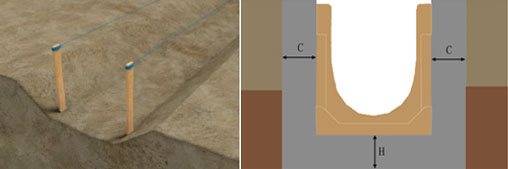

在安裝前首先確定排水溝安裝的標高,基槽的尺寸和排水溝兩側的鋼筋混凝土構件尺寸直接影響承載力,以排水溝放置中心為準,確定好基槽的寬度中心點,然后進行標記開挖。
具體預留的空間尺寸,應當按照排水系統設計承載要求以及混凝土等級來確定,可參照下表
排水溝承載等級 | 混凝土等級 | 地基(H)mm | 左側翼(S)mm | 右側翼(S)mm |
A15 | C12/C15 | 100 | 100 | 100 |
A15 | C25/C30 | 80 | 80 | 80 |
B125 | C25/C30 | 100 | 100 | 100 |
C250 | C25/C30 | 150 | 150 | 150 |
D400 | C25/C30 | 200 | 200 | 200 |
E600 | C25/C30 | 250 | 250 | 250 |
F900 | C25/C30 | 250-300 | 250-300 | 250-300 |

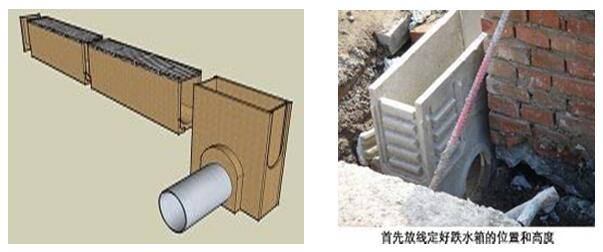

按照上表中的承載等級給底部澆灌混凝土,需特殊設計要求的,如E600-F900承重要求的溝體,H部分要求放置8毫米的鋼筋網格結構(15X15cm)加固。用水泥混凝土澆筑符合承載等級要求尺寸的基槽底基。

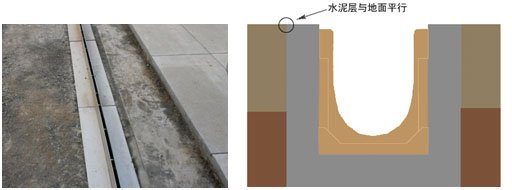

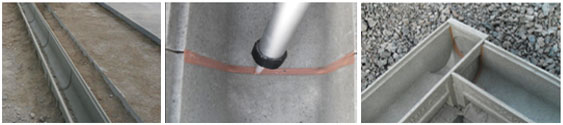

確定好中心線,拉線標記安裝,因?yàn)榛鄣撞繚仓幕炷烈呀?jīng)凝固,需要準備一些干濕度正好的混凝土放入排水溝底部,可以讓溝體的底部和地面的混凝土進行無縫連接,然后將排水溝溝體上的子母槽清理干凈后進行對接,在子母槽的卡縫處涂上結構膠,不會滲漏。

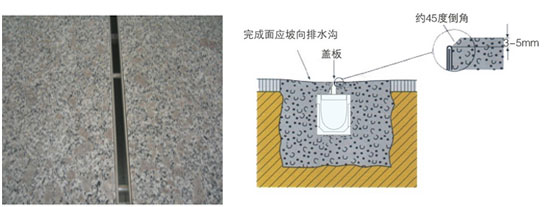

在安裝蓋板前必須清理干凈排水溝內垃圾,也為了避免溝體在混凝土澆灌后壁側受到擠壓,應先放上溝蓋板來支撐溝體。防止擠壓后蓋板無法安裝或者影響美觀。
澆筑兩側的混凝土?xí)r候先把蓋板保護起來,防止水泥殘?jiān)伦∩w板流水孔或者掉入成品排水溝內,可以根據承載力在兩側布上鋼筋網澆筑在混凝土內,保證它的強度,澆筑時不能超過前期設定的高度。

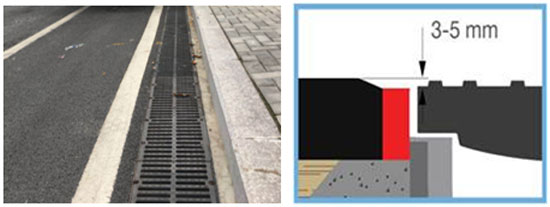

是否需要鋪貼看我們使用的環境,如果需要我要要注意的是鋪貼的石頭略高排水口2-3mm,鋪貼面下面要有足夠厚度的水泥砂漿防止松動,靠排水口鋪貼石頭要整齊而且要緊貼排水口,這樣才能保證了整體的質量和美感。

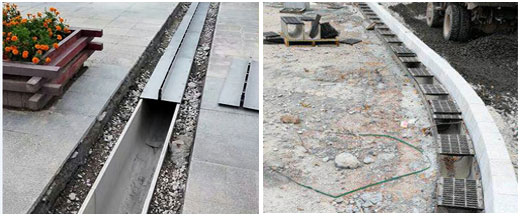

排水系統安裝完畢后,必須先將排水溝蓋板、檢查井蓋板取下,認真清理排水溝、檢查井內的雜物。確認溝體暢通無阻后,放回蓋板并用螺絲緊固。使用特殊螺栓與排水溝溝體連接固定,一切正常后排水系統才可以投入使用。
1、檢查蓋板螺絲是否松動,蓋板有沒有損壞。
2、打開檢查口,清理集水井污物藍,檢查出水口是否通暢。
3、清理排水溝內垃圾并檢查排水溝有沒有賭賽,變形,沉陷,斷裂,脫節等
4、清潔排水溝,如果溝內有淤泥就用高壓水槍進行沖洗,將上游排水溝內污泥排入下游檢查井,然后用吸泥車運走。
5、修復所有損壞處,每年至少兩次的檢查,保持水道的暢通。
